近日,作為貴州省實現“市市通高鐵”目標的最后一個項目,盤州至興義高速鐵路(以下簡稱:盤興高鐵)接連取得新進展!
9月4日22點10分,在黔西南州興義市光明村牽引變電所,212斷路器合閘成功!光明村牽引變電所開始向接觸網送電,9月5日0:30盤興高鐵接觸網送電成功。6時,隨著熱滑試驗車駛進新建盤興高鐵興義南站,盤興高鐵接觸網熱滑試驗順利完成。

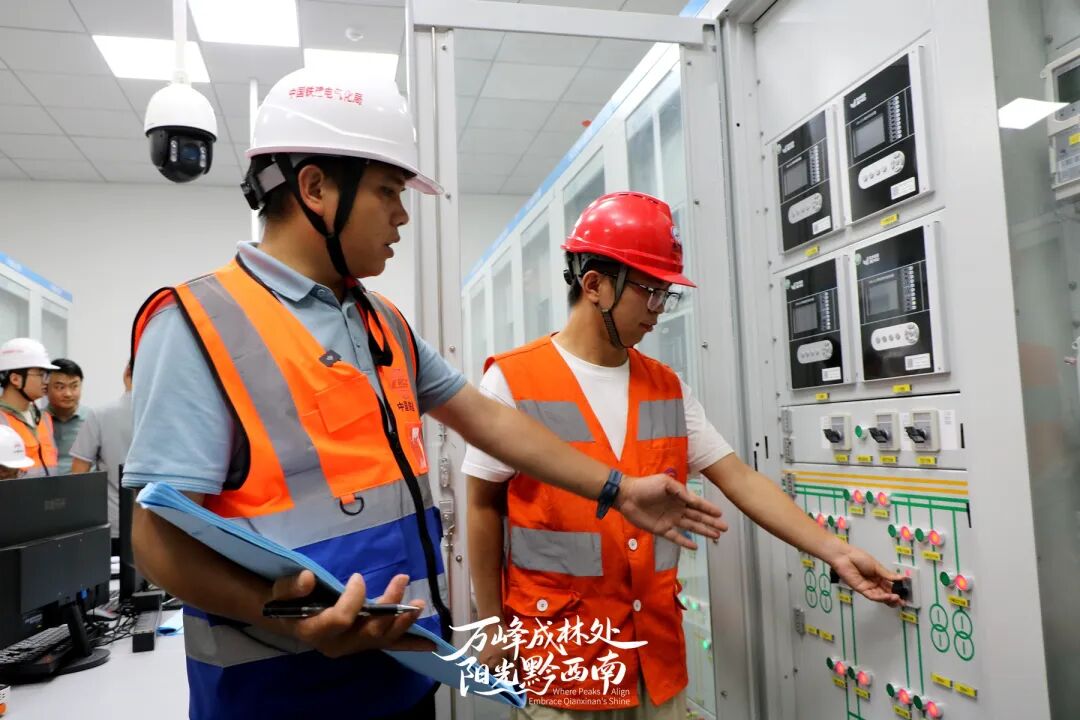

在光明村牽引變電所,工作人員正在檢查供電設備線路狀態。(圖/段源興)
熱滑試驗車駛進新建貴州盤州至興義高速鐵路(圖/段源興)
6日7時46分,57201次檢測車從盤州站駛出,標志著新建貴州盤州至興義高速鐵路(以下簡稱:盤興高鐵)啟動聯調聯試,進入工程驗收關鍵階段,為全線如期開通奠定了堅實基礎。
聯調聯試現場
據了解,“熱滑”指列車的帶電滑行試驗,即在接觸網帶電的情況下,對高鐵供電、軌道等系統進行全面檢測的一種試驗方式。接觸網熱滑試驗是電氣化鐵路聯調聯試前的關鍵環節,是在接觸網通電狀態下,借助電力機車受電弓的滑行,精確檢測接觸網電壓是否穩定、弓網關系是否良好,在分段絕緣器、線岔、定位等處有無弓網脫離、放電、局部過熱現象,確保供電系統設備的穩定性、可靠性達到聯調聯試條件。
檢測車通過紅旗村大橋
“聯調聯試”則是鐵路部門使用檢測列車和相關檢測設備,在不同速度等級下對高鐵線路、列車控制系統、信號通信系統及災害監測系統等進行綜合測試,完成牽引供電、接觸網、通信、信號等系統的功能性測試和軌道、道岔、路基、橋梁等結構工程的適用性驗證,檢驗設備故障和自然災害條件下的應急處理能力,對各系統專業設施設備和系統間匹配關系進行調試、驗證和優化,使整體系統達到設計標準,滿足試運行和開通運營的相關要求。

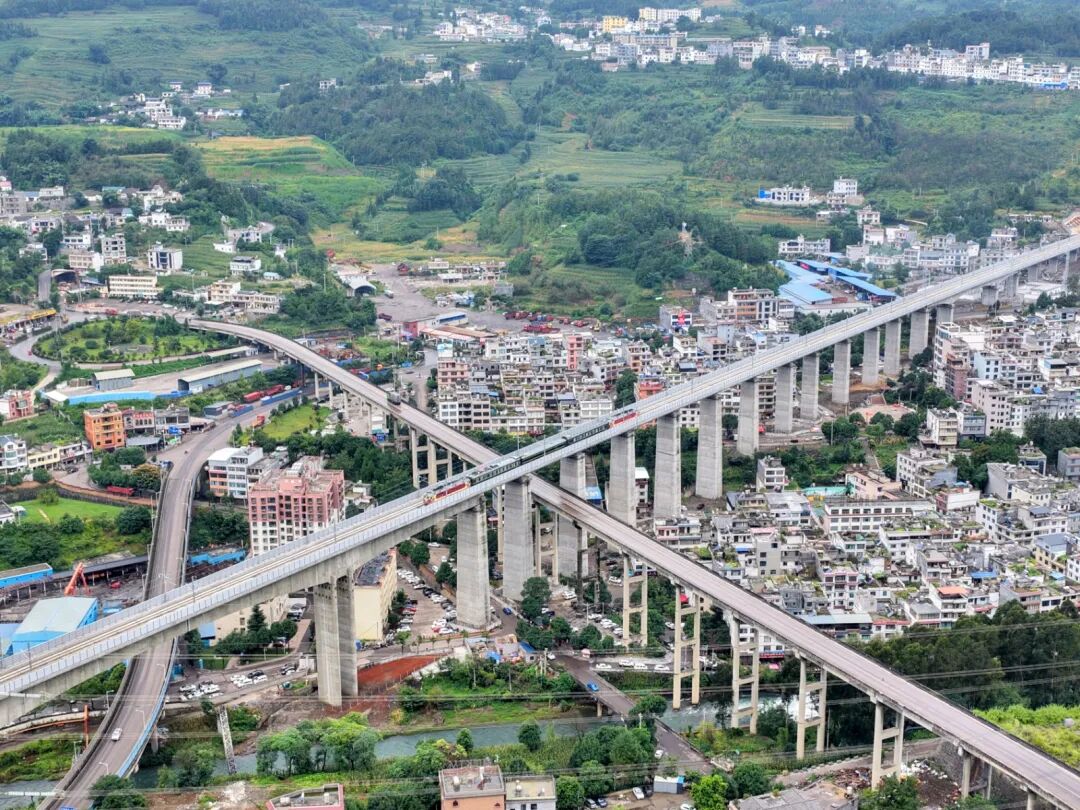

檢測車通過盤興高鐵響水鎮特大橋
據悉,盤興高鐵建成通車后,貴陽至興義2小時可達,貴陽至省內8個市(州)中心城市將形成1至2小時高鐵交通圈,對完善區域鐵路網布局,促進當地經濟發展,加強區域間互聯互通具有重要意義。
貴州日報天眼新聞記者 段源興?左春林
部分圖片由鐵路部門提供
編輯:王帥
統籌:胡瑩 劉詩雅
編審:劉丹
