川觀新聞達州頻道 楊迎 文/圖
“目前,我們正在為大壩碾壓混凝土澆筑做前期準備工作,力爭10月初啟動澆筑?!?月4日,在固軍水庫項目現場,達州市大型水利工程建設管理中心高級工程師廖銀霞介紹,該項目已提前完成前三季度的目標任務。

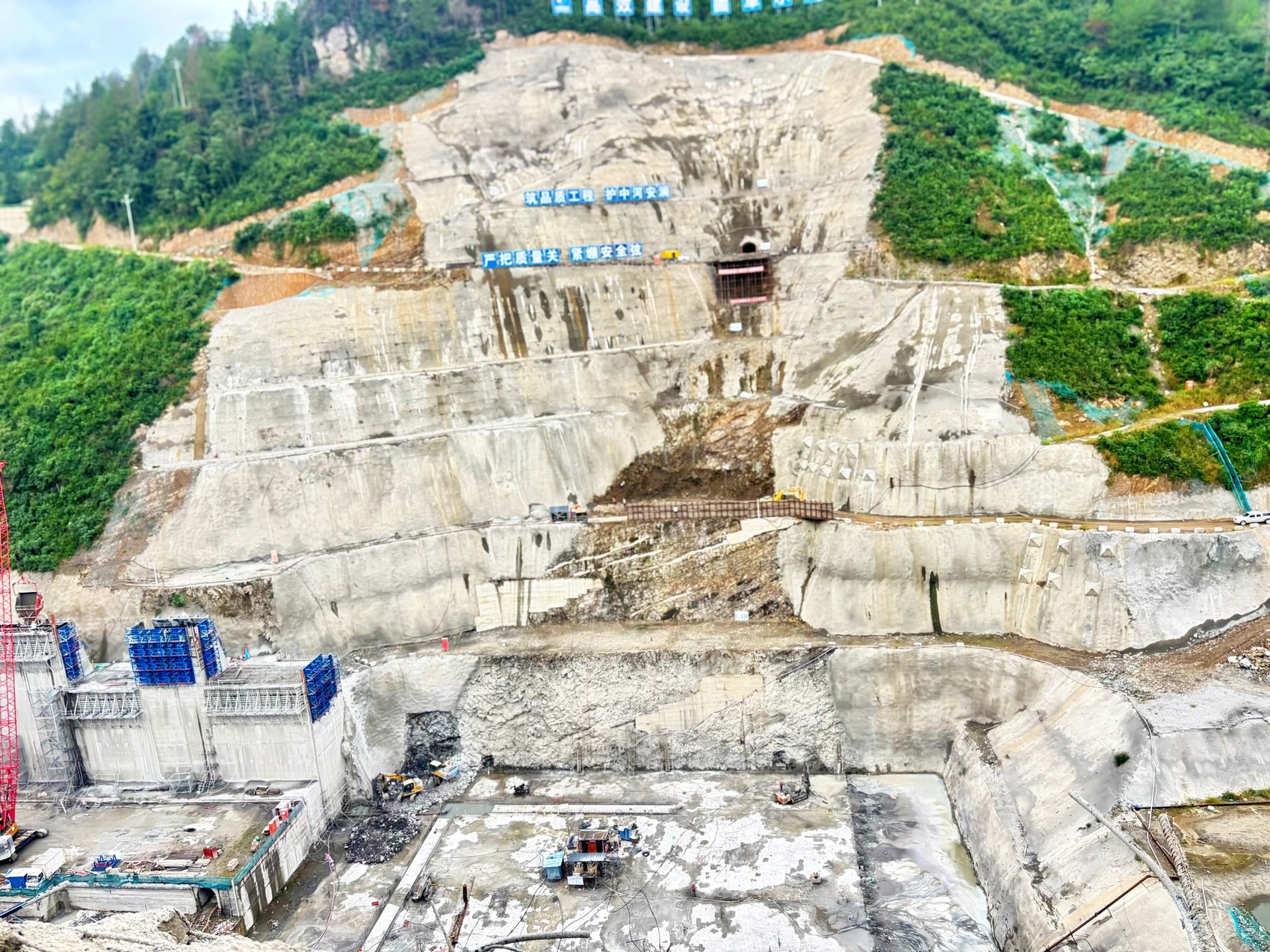

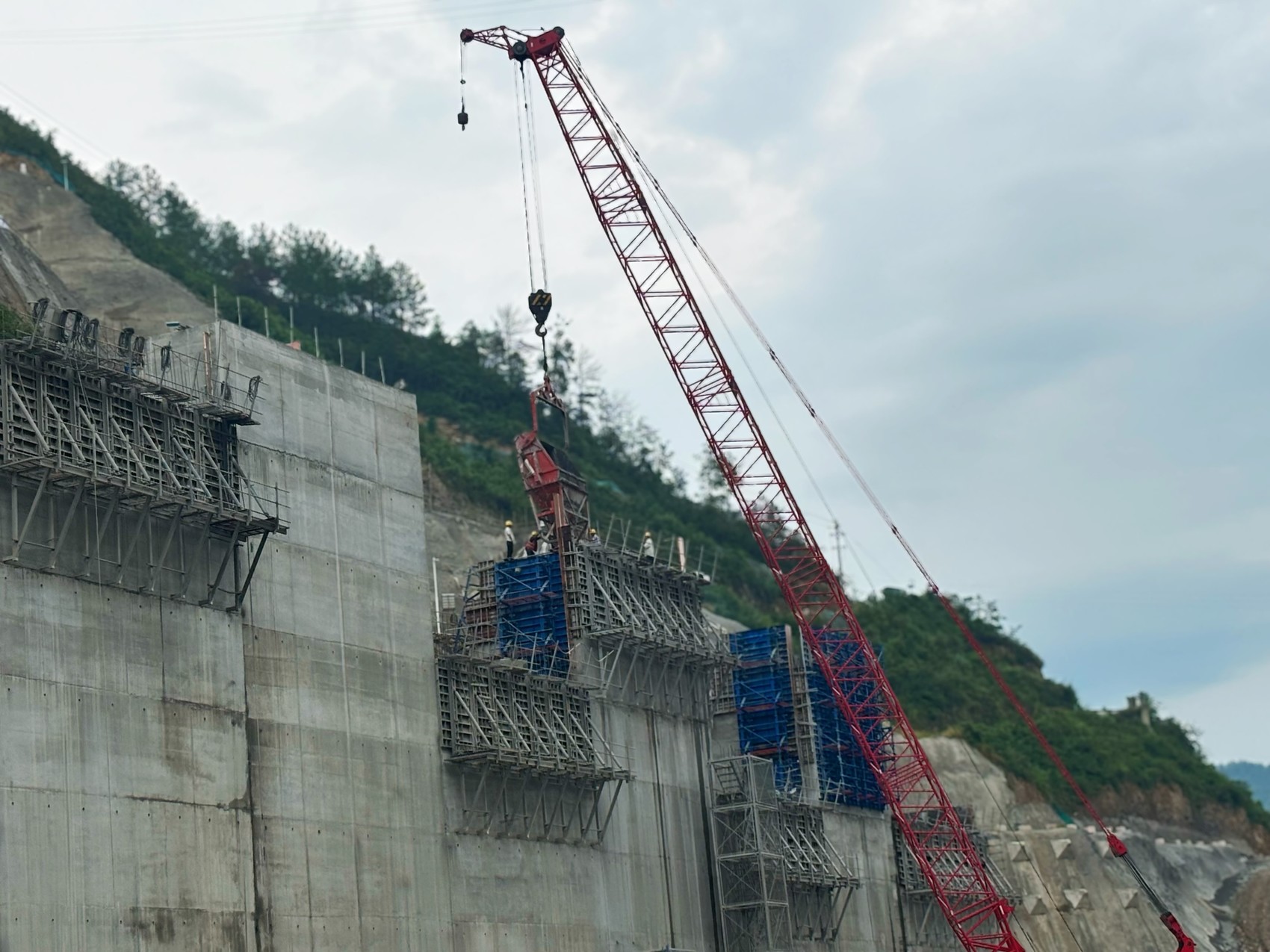

項目現場,整個水庫大壩形態已初見雛形,在大壩前方,一堵26米高的上游堆石混凝土圍堰拔地而起;消力池右邊墻已然成型,履帶式吊車正在對其進行最后的混凝土澆筑,左邊墻處的工人們借助著汽車式起重機力量進行著支模作業。四五輛混凝土攪拌車也交替行駛在作業現場,300余名工人和器械各司其職,為水庫建設貢獻著自己的力量。
“現在固軍水庫的建設開啟了加速模式,上游堆石混凝土圍堰、大壩基礎和發電廠房邊坡均已全部完成,其中,壩基固結灌漿施工已完成22332米,左、右岸灌漿平洞完成90%,消力池及海漫完成70%,魚道隧洞開挖支護完成60%?!敝袊娛止誊娝畮祉椖扛苯浝矸慕榻B道。
固軍水庫地處渠江左岸支流中河之上,壩址以上集雨面積達617平方公里,最大壩高77.4米,總庫容1.27億立方米,電站裝機容量11.6兆瓦,是一座以防洪為主、兼顧發電的大型水利工程。計劃總投資29.38億元,建設工期44個月。
作為渠江流域城市防洪體系重要骨干工程,固軍水庫建成后,將具有防洪、發電等多重效益,有效扭轉現階段流域防洪能力與發展定位不相適應的局面,切實提高流域特別是達州城區及沿途10余個鄉鎮防洪能力,極大地促進流域經濟社會可持續發展、安全發展。
“后續,我們將再添措施,再鼓干勁,進一步加強項目統籌協調,守牢質量安全底線,督促施工單位加大資源投入,加快推進項目建設。”廖銀霞說,確保年底前實現大壩澆筑高度達到15米的目標。
